為什麼預售屋裝潢容易拖工?
裝潢拖延並非少數個案,在預售屋裝潢流程中,結構性問題加上屋主經驗不足,才會造成這樣的結果。和成屋不同,預售屋從還沒交屋就開始等待,有一整段「看不到的空窗期」,而這段時間若沒事先規劃好,往往一交屋才開始手忙腳亂,導致工期直接拉長好幾倍。
預售屋裝潢如何提前準備?
很多人等到拿到鑰匙,才開始找設計師、談風格、討論預算,看似順理成章,其實那時候裝潢流程已經落後了。真正聰明的做法,是在預售屋還沒交屋前,就開始準備。這不只是為了省時間,更是為了掌握主導權,讓設計、選材、預算規劃都能游刃有餘,避免最後施工階段被追著跑。

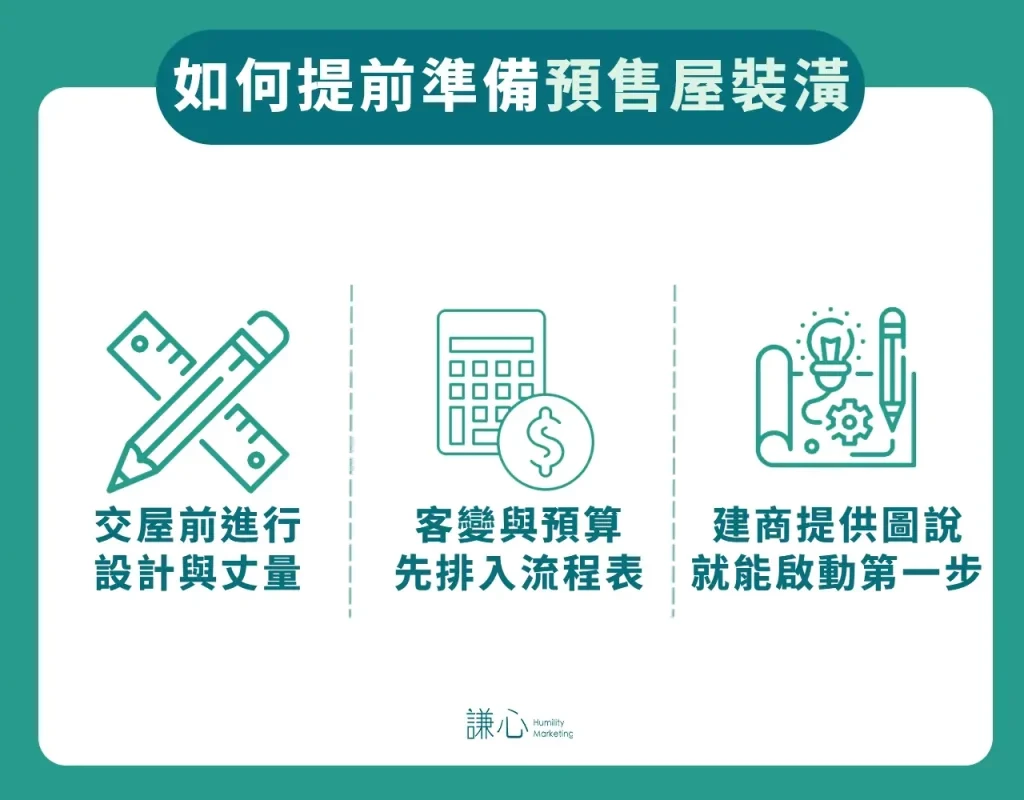

交屋前進行設計與丈量
你不一定要等拿到實體空間才能找設計師。大多數建商在交屋前三到六個月就會提供完整的平面圖與立面圖,有些甚至能安排「預約看屋」,讓設計師先行丈量。
這時期就可以開始:
明確討論設計風格與生活需求
初步配置家具與動線模擬
決定天花板、地板與櫃體形式
這樣一來,等交屋那天就可以直接進入裝潢細部優化,節省下至少 2~4 週的前期規劃時間。
客變與預算先排入流程表
若建商開放客變(格局調整、水電位移),你就能根據預期生活方式,提早做格局優化,強烈建議在預計客變時間點的 1.5 到 2 個月前就先找好設計師。在這個階段,有幾個關鍵項目必須提前定案:
平面配置圖:確認房間數量、動線走向,以及牆面是否需要預先退掉。
水電配置圖:針對未來的高功率家電預留專用迴路與插座位置。
設備與建材退換:評估建商附贈的地板或廚具是否符合需求,避免未來二次施工的心力消耗。
建商提供圖說就能啟動第一步
設計師不一定要實地踏勘才會做設計,很多設計公司都能透過建商提供的圖說檔案(DWG或PDF格式)開始繪製設計草圖、模擬平面佈局與風格參考圖。
只要屋主願意投入時間討論,很多設計細節、建材選項、甚至櫃體預算表,在交屋前就能初步底定,大幅減少交屋後的等待與延誤。
6大裝潢規劃技巧,幫你縮短預售屋交屋後裝潢工時
縮短預售屋裝潢工期,關鍵不在「催工班」,而是從一開始就掌握設計流程、工序銜接與材料安排。下面這6個技巧,能幫助你從交屋前就開始布局,讓整個裝潢過程不卡關、不中斷。
提早規劃設計
許多屋主誤以為「設計一定要實體看得到才能做」,但其實預售屋在交屋前 3~6 個月,就可以利用建商圖說與預約看屋機會,讓設計師開始規劃整體佈局與裝潢方向。
這階段能完成的任務有:
先敲定設計風格與色調統一性:北歐、現代、日系?配色、材質、牆面處理方式能先定調,避免之後反覆修改。
模擬家電與動線擺放:冰箱寬 80cm?要不要中島?這些都能用 AUTOCAD 圖先走一次動線,避免水電後補。
討論收納習慣與生活場景:常用掃地機器人?書櫃多?嬰兒床有沒有未來需求?這些都會影響格局與櫃體配置。
初步建立材料清單與預算草稿:包含系統櫃品牌、地板種類、衛浴設備等,有助於未來材料一次採購。
提前進入設計流程,可以讓你在交屋當下就立即交接進場,不必還要花一個月思考風格與流理臺顏色。
預算+工期雙規劃
很多人只問設計師:「這樣裝潢要多少錢?」卻忽略問:「這樣施工會花多少時間、分幾段完成?」其實,預算與工期是雙軌並進的規劃要素,少了哪一項都會讓進度延宕。
正確做法如下:
建立工期甘特圖(Gantt Chart): 拆解每個階段,包括水電、木作、油漆、地板、清潔與驗收,明列每一階段起迄日與負責人。
設立付款節點搭配完工里程碑:例如「水電完工驗收後支付 15%」、「木作完成且尺寸驗收後再付 20%」,避免一次付款被拖延。
設定誤工罰則:合約中明列「若超過完工日,每日罰款 1000 元」,雖不是為了苛責工班,讓雙方都能清楚掌握時程節奏。
預算拆解為工項細目:例如地板 7 萬、櫃體 25 萬、水電工程 12 萬等,避免「整體 80 萬」這種模糊範圍導致臨時追加費用。
一份有進度節點的工期計畫,會成為你與設計團隊、工班溝通的基礎語言,讓整體裝潢從「模糊期待」變成「具體排程」。
採用預製材料
傳統的木作工程雖然能完全客製化,但需要在現場裁切、貼皮、上漆,不僅施工期長,還容易產生大量粉塵與刺鼻的甲醛氣味。為了大幅縮短現場施工時間,強烈建議提高「預製材料」的使用比例。
系統櫃體與板材:現代的系統板材無論是木紋、石紋或烤漆質感都非常逼真,在工廠端依照設計圖預先裁切、封邊好,運到現場只需像積木一樣組裝,原本需要兩週的木作櫃體,系統櫃通常只需 3 到 5 天就能完工。更重要的是,系統板材多採用低甲醛的環保綠建材,組裝完幾乎可以直接入住,省去了等待氣味消散的時間。
模組化牆面與地板:SPC 石塑地板或卡扣式超耐磨木地板,施工速度極快,且不破壞原有地磚,另外現在也有許多預製的企口板、格柵或裝飾牆板,能快速打造出電視牆或床頭主牆的視覺焦點。
預留智能居家(Smart Home)管線:如果打算在裝潢時導入智能開關、電動窗簾或全屋音響,許多預製材料(如系統櫃的踢腳板或特定牆板)都能在設計階段就預留好走線槽。這樣一來,現場組裝時就能無縫銜接水電配置,避免事後還要拉明線破壞美觀。
有效工班排程與工序交錯
不少屋主會說:「都沒人在工地耶,是不是偷懶?」但其實並不是工班怠惰,而是排程出問題,導致工種卡位或互相等待。舉例來說,木作結束太晚,油漆就沒辦法進場;水電拖到最後,櫃體安裝又被迫延後。
如何讓各工種無縫接軌?
請設計師事先設計「交錯式排程表」:像是木作施工同時安排其他區域進行地坪或冷氣安裝,不必前面那個做完,再接著做下一組。
各工種間預留緩衝天數:每項工期中間安排1~2天容錯,不用擔心前項延後就全盤崩潰。
選擇有合作默契的團隊:例如水電、木作、油漆習慣一起合作的團隊,通常溝通效率高、現場協調快。
避免過度分包:找太多零散工班雖然單價看起來便宜,但排程與協調成本會讓整體工期失控。
如果你希望裝潢像一場「充滿節奏感的演奏」,那麼工種的安排方式就是你的樂譜,越早定好節奏,演奏才會順暢。
善用工具監控進度
裝潢過程並不需要天天到工地報到,但也不能全權放手不管。很多問題都是因為「以為設計師會處理」「沒收到進度更新」才拖延。要解決這個問題,你需要把自己當成專案經理,用工具做管理。
推薦的控場做法包括:
使用 Notion、Google Sheet 或 Trello 建立「裝潢控制板」:分頁記錄進度節點、材料採購狀況、驗收日期、付款計畫。
要求設計公司提供每週監工照片與進度回報:圖文對照,幫助你遠距也能掌握現場。
與設計師、工班開 LINE 群組或 Slack 頻道:遇到臨時狀況能即時討論,不用靠電話輪流問。
建立「變更紀錄表」:每次修改什麼、誰同意、何時決定都清楚記錄,避免後期爭議。
很多人覺得「我又不是專業,怎麼管進度?」其實你不需要懂細節,只要能掌握節奏與紀錄異常點,就能大幅降低延誤風險。
避免臨時變更
裝潢最怕一句話:「我現在突然想換一下這邊的材質,可以嗎?」這類設計變更看似小事,背後牽動的卻可能是材料重訂、施作順序調整,甚至退場重做,任何一次的臨時修改,都可能拖延工期3天到一週以上。
設計定案流程:
一開始就與設計師開「使用情境工作坊」:模擬每天起床、用餐、進出門、收納的動線與物品放置習慣。
先挑選建材樣品放家中比照實景:燈光、自然光、空間感一看就知道適不適合,避免圖上好看現場翻車。
設計圖完稿後進行「簽核確認表」:每一面牆、每一處插座與櫃體尺寸都要清楚標示、雙方簽字留底。
告訴家人,設計完成就是不能亂動的合約:大家要有「下筆如山」的共識,不要邊做邊加意見。
記住,拖延工期原因常常不是因為設計師太慢,而是屋主反覆修改。你越早確定、越少更改,工班越能按表操課。
交屋的最後步驟:驗收與工地管理
分段驗收
很多屋主會將驗收當成最後一天的總檢查,但這其實風險很高。真正理想的驗收方式,是在每一階段完工時就進行一次確認。從水電走線、木作安裝,到油漆完工與設備就位,都應該安排一次現場檢查,並當場與設計師或工班討論細節。這樣做的好處,是可以即時補救、避免同個問題被拖延到最後。
比方說,水管坡度或插座位置如果等到櫃子裝好才發現錯誤,處理起來不但費工費時,還可能產生額外成本與時間損耗。而若每階段都能把問題攔在當下,不僅提升完工品質,也能加快整體交屋速度。
公共空間與鄰里感受
你可能以為裝潢只是家裡的事,其實公共空間也默默承受了不少。材料上樓、工人進出、堆放與搬運過程中若沒做好保護,牆壁刮痕、地板磨損都是鄰居們最常投訴的來源。
許多新成屋社區對此相當敏感,尤其在交屋初期,住戶都還在裝潢時期,若有一家特別「吵鬧」、「佔空間」、「不保護公區」,很容易成為社群裡被點名的對象。
因此,與其事後補救,不如事前安排妥善。例如事前主動通知管委會、申請施工許可、與左右鄰居打聲招呼,這些細節能讓你的裝潢過程少很多摩擦。換個角度說,與鄰里維持好關係,本質上也是你入住生活品質的一環。
合約與保固
大部分裝潢爭議不是發生在施工期間,而是在交屋後的第一個月。例如冷氣開始漏水、浴室磁磚出現裂痕、櫃體開關卡住,這些問題經常讓屋主感到手足無措。
這些狀況多半來自於一開始合約條款不清,或是保固細節沒有寫明。你可能以為設計師會「自然處理」,但對方卻認為這些是「使用不當」。雙方講不攏,糾紛也就產生了。
所以,在裝潢進入尾聲時,務必要釐清每一個保固範圍。從水電、木作到設備安裝,誰負責、保多久、出問題怎麼修,這些都要在完工前雙方簽認,白紙黑字才能保障彼此。很多人忽略了這步,等搬進來才發現「沒有人願意處理」,這才是最花時間與精神的麻煩。
常見問答 Q&A
這幾乎是所有屋主心裡最大的不安。要讓預售屋裝潢快又不浪費預算,原則其實很簡單:提早設計、分段驗收、不要邊做邊改。許多工期拖延、預算超支的問題,其實源頭都是在「沒有先做好規劃」。與其在現場等材料、改格局,不如早點在紙上討論清楚。一開始多花一點時間確認,後面才能少花三倍的時間補救。
通常以常見的三房兩廳(室內約 20-30 坪)標準格局為例,如果你已經善用客變期,且在交屋前就完成了 3D 圖面確認、建材挑選與工程報價,那麼預售屋交屋後裝潢的現場施工期,通常可以精準壓縮在 2 到 3 個月內完工。
具體的時間分配大約是:水電與冷氣初拉(約 1 週)➔ 木作與天花板(約 2-3 週)➔ 油漆工程(約 2 週)➔ 系統櫃組裝與地板(約 1-2 週)➔ 最後的燈具、五金安裝與細清收尾(約 1-2 週)。 當然,如果您的坪數較大(如透天厝),或是需要特殊訂製的複雜工法,建議再多抓 0.5 到 1 個月的緩衝期會更保險!
你不需要自己變成工地主任,但你要能掌握進度節奏。最簡單的做法是:請設計團隊提供排程表,標出每個階段的預定完工日。再來,建立一個簡單的 Google Sheet 或 Notion 表單,把進度一週一更新,包含現場照片與簡易說明。如果你懶得自己做,那至少要求設計方每週提供圖文進度報告。這樣就算你人在外地,也不怕錯過重要進展。
會,而且通常比你想像中還麻煩。不只是畫圖要改,很多設計變更會牽連到已發包的工班與已下單的材料。像是你突然想把開放式書櫃改成玻璃門,這可能就會牽動木工調整、五金重訂、尺寸重量重新計算,施工順序也得打亂。與其臨時改,不如設計初期就用模擬圖、樣品試材做足準備,讓定案一次到位。
有必要,而且不是為了苛責對方。寫罰則不等於彼此不信任,而是讓雙方對時間有共識。有了罰則,就代表工期不是模糊的期望,而是具體的承諾。當然,這條款的執行通常是彈性處理,例如連日大雨、材料供應問題,雙方可以討論怎麼合理延後。但如果沒寫,對方真的拖兩週你也只能乾瞪眼。
總結
每個預售屋屋主都想快點住進理想的新家,但真正順利又穩當的裝潢,從來都不是倉促完成的,而是提早準備、逐步完成的結果。如果你對預售屋裝潢還有更多細節想了解,或希望有人能協助你從設計到施工順利落地,都可以參考我們在謙心建築行銷整理的各類裝潢經驗與實務建議,讓每一步都走得更踏實。
