驗屋到交屋要多久?3大流程時間表解析,掌握交屋黃金期!

驗屋到交屋要多久

歷經漫長的工程期,終於迎來新家落成!當收到建商的驗屋通知時,大家除了滿心喜悅,往往也會開始盤算著究竟驗屋到交屋要多久才能真正拿到鑰匙。畢竟從初驗、建商安排修繕、複驗,一直到銀行撥款與產權過戶,每個環節都需要時間推進。若不巧遇到較嚴重的屋況缺失,交屋時程更可能因此延宕。為了幫助你精準掌握入住時機,本篇文章將詳細拆解各階段的必經流程與預估天數,讓你能提前了解關鍵節點,安心規劃後續的裝潢與搬家事宜!





目錄 ❯

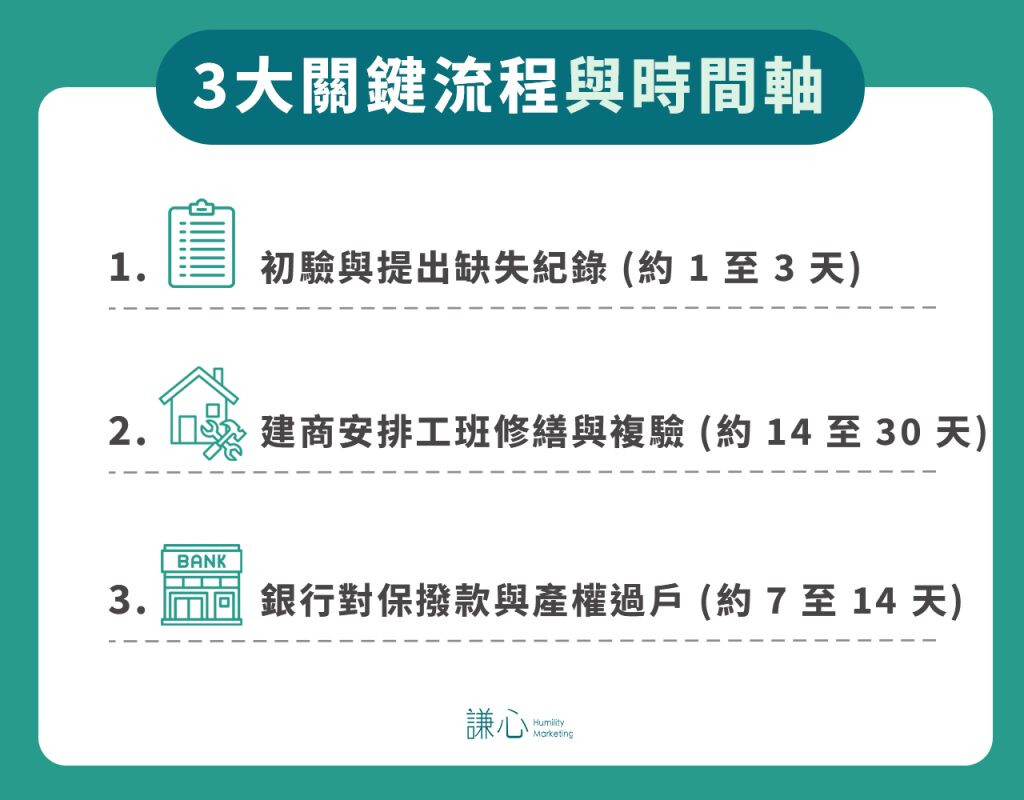

    驗屋到交屋要多久? 3 大關鍵流程與時間軸

    要掌握精準的交屋時間,我們必須將整個過程拆解為三個主要階段。整體而言,一切順利的情況下大約需要 1 到 1.5 個月,若需大幅修繕則可能延長至 2 到 3 個月。以下詳細解析各階段的時間佔比:

    初驗與提出缺失紀錄 (約 1 至 3 天)

    當建商取得使用執照並完成水電接通後,便會通知屋主進行初驗。驗屋當天的過程通常約需 2 到 4 小時,端看房屋坪數與檢驗的細緻程度。驗屋完成後,最重要的一步是統整「缺失清單」並與建商工務主任核對簽名。若委託專業驗屋公司,通常會在 1 至 3 天內產出完整的檢驗報告書,這份報告將是後續要求建商修繕的重要依據。

    建商安排工班修繕與複驗 (約 14 至 30 天)

    這個階段是決定驗屋到交屋要多久的最大變數。建商收到缺失清單後,需要協調泥作、水電、油漆等不同工班進場修繕。如果是輕微的油漆污損或門窗不順,通常 7 到 14 天內即可處理完畢;但若涉及漏水、地磚空鼓需要打除重鋪、或是管線堵塞等重大缺失,修繕期往往會拉長至一個月以上。修繕完成後會進行複驗,若複驗過關,便可進入下一階段;若仍有缺失,則需再次經歷修繕與複驗的循環。

    銀行對保撥款與產權過戶 (約 7 至 14 天)

    當複驗確認房屋狀況無誤後,買賣雙方即會啟動最後的行政與財務流程。此時會通知銀行進行房屋貸款的撥款(包含交屋保留款),同時代書會進行契稅繳納與產權過戶的登記。當地政事務所完成設定,且建商確認收到所有尾款後,雙方就會約定時間進行正式的點交,交付鑰匙、權狀與相關設備保證書,此時你就正式成為新家的主人了。

    驗屋到交屋要多久

    延伸閱讀:樣品屋交屋標準該如何判斷?3大住戶必知的交屋標準與注意事項

    影響交屋時間的核心變數

    除了上述的標準流程外,實際執行交屋時往往會受到許多外在客觀條件的影響。如果你正在抓裝潢進場與搬家安排的時間表,以下幾個核心變數絕對必須考量進去,以免發生行程大亂的窘境:

    房屋類型差異 (預售屋與新成屋)

    房屋本身的屬性,會直接影響建商修繕的效率:

    • 預售屋交屋: 通常是整棟大樓同時完工、集體驗屋。建商的工班資源(如泥作、水電、油漆)需要同時分配給同社區的數十甚至數百戶。在這種資源分散的情況下,等待排程與修繕的時間自然會被大幅拉長。

    • 新成屋交屋: 通常是成屋後的零星出售,建商處理單一戶別修繕的速度會快上許多,工班的調度也相對專一且靈活,交屋時程通常較能精準掌握。

    屋況缺失嚴重程度與材料叫貨時間

    缺失的種類與材料取得的難易度,是決定修繕期長短的最直接因素:

    • 輕微外觀瑕疵: 如油漆不均、矽利康未打好、窗框刮傷或門片微調等,這類問題通常 1 到 2 週內即可迅速由現場工班解決。

    • 重大修繕工程: 若遇到漏水測試未過、地磚大面積空鼓需要打除重鋪、或是管線嚴重堵塞等重大缺失,不僅需要多個工班互相配合,還要等待水泥乾燥或防水層固化,修繕期往往會拉長至一個月以上。

    • 特殊建材備料期: 若遇到需要重新叫貨的特殊建材(如進口磁磚破裂需等海運、客製化廚具門板尺寸錯誤等),等待備料與跨國運輸的時間,就會直接導致交屋時程無預警大幅延宕。

    交屋旺季與市場缺工潮

    大環境的市場狀況也會無形中影響你的交屋進度:

    • 年底傳統旺季塞車: 若交屋時間剛好落在年底(農曆年前)的傳統購屋與入厝旺季,不僅專業驗屋公司的檔期預約爆滿,建商的修繕工班也容易面臨嚴重缺工。
    • 營造業普遍缺工: 近年來營造業大環境普遍缺工,若遇上建商旗下同時有多個建案在趕工交屋,工班調度困難,修繕進度就會受到拖延。這都會讓整體時程比原本預期的「標準流程」多出至少 1 到 2 週以上的等待期。
    影響交屋時間的核心變數

    如何縮短交屋等待期?3 個實用加速技巧

    如果你有急迫的入住需求,不想被被動拖延,可以採取以下三個主動策略來加速整個流程:

    搶佔首波驗屋

    在得知建商預計申請「使用執照」的階段時,就可以主動與代銷或工務所保持聯繫,確認大約的驗屋月份,並提早 1 到 2 個月與專業驗屋團隊敲定檔期。搶在同社區的第一波或前幾批進行初驗非常關鍵,因為一開始建商現場的工班資源最充裕;一旦落到中後段才驗屋,很容易陷入與幾十戶鄰居「搶水電工、排泥作師傅」的塞車潮,白白浪費數週的等待時間。

    建立圖文缺失清單

    很多時候修繕進度緩慢,是因為工班到了現場卻「找不到問題在哪」,導致白跑一趟。無論是自行驗屋還是委託專業團隊,請務必提供給建商一份「圖文並茂」且「定位精準」的缺失清單。實務上,你可以利用有色紙膠帶在現場標記缺失,拍攝遠景(確認相對位置)與特寫(確認瑕疵狀況)兩張照片,並在室內平面圖上標註該缺失的編號。這樣工務主任派工時,師傅就能一眼看懂需要帶什麼工具、到哪個房間修什麼東西,大幅提升一次修繕到位的成功率。

    修繕標準抓大放小

    這是一項許多資深投資客或二次購屋族都會使用的「時間交換」策略。驗屋時,對於影響居住安全與生活品質的「重大瑕疵」(例如:窗框漏水、浴室排水不良、電路管道不通、地磚大面積空鼓),絕對要嚴格要求建商修到好。



    然而,針對不影響功能的「輕微外觀瑕疵」(例如:牆面油漆不均勻、踢腳板微小刮傷、地磚表面輕微髒污),如果在你的後續計畫中,裝潢統包團隊進場時本來就會重新批土粉刷、鋪設木地板或進行全室粗清,那麼不妨與建商協議紀錄後直接過關。放棄糾結這些微小的外觀細節,往往能為你換取提早 2 到 3 週的交屋時間,讓自己的裝潢工班提早進場施工。

    如何縮短交屋等待期

    FAQ

    驗屋到交屋要多久時間才算合理範圍?

    一般情況下,從初驗當天算起,若修繕項目不多,大約 1 到 1.5 個月完成交屋是相當合理的標準範圍。若遇到較大範圍修繕,2 個月內完成也屬正常。

    如果急著入住,可以「先交屋後修繕」嗎?

    雖然法律上可行,但極度不建議。一旦完成交屋撥款,建商的修繕積極度往往會大幅下降。若有急迫性,建議在點交紀錄上詳細註明「待修繕項目」與「完工期限」,並保留部分尾款作為保障。

    如果複驗還是沒過,我可以拒絕配合交屋嗎?

    可以。在房屋重大瑕疵(如漏水、海砂等)未改善前,買方有權主張保留「交屋保留款」(通常為總價的 5%),並暫緩簽署交屋同意書,直到修繕至符合標準為止。

    為了讓驗屋流程更順利,當天我需要準備哪些物品?

    建議準備建商提供的尺寸圖與客變圖、紙膠帶(標記缺失用)、手電筒、捲尺、手機(拍照錄影紀錄)、以及行動電源或測電筆以測試插座通電狀況。

    銀行貸款的撥款時間點,和驗屋流程有什麼絕對關聯?

    多數情況下,初驗與修繕期間銀行會先進行「對保」,但真正的「撥款」會押在複驗通過、雙方確認屋況無誤後才執行。撥款後利息即開始計算,因此確認修繕完畢再撥款對買方最有保障。

    總結

    掌握驗屋到交屋的關鍵時程,不僅是為了準時入厝,更是為了確保居住品質與權益不受損。面對繁瑣的驗屋與修繕流程,建議保持抓大放小的彈性,但對於漏水、水電等重大缺失必須堅持修復後再撥款,並善用交屋保留款與書面紀錄作為法律保障。只要能靈活運用縮短時程的技巧並建立正確的心理預期,你就能更從容地迎接新家生活。謙心建築行銷致力於提供最專業實用的市場資訊與策略指南,期盼這篇精心整理的文章能成為你做決策時最堅實的後盾,陪伴你穩健邁向人生的嶄新階段。

    了解更多

    │ 廣昱・青澤 │
    賞屋預約|https://mrzhong.com.tw/aozawa/
    詳情洽詢|03-428-0006

    上一頁

    買房前要搞懂!3 個重點告訴你建商、營造商、代銷差在哪?

    下一頁

    2026 首購族必看!預售屋、新成屋、中古屋房價差異與挑選指南

    • 關於我們
    • 案例鑑賞
    • 萃香賞屋
    • 企劃美學
    • 最新活動
    • 聯絡我們

    Copyright © 謙心建築行銷 Humility Marketing.

    facebook
    • 關於我們
    • 案例鑑賞
    • 萃香賞屋
      • 新農旗艦店
      • 水美店
      • A20風格店
    • 服務項目
    • 最新活動
    • 新知快報
